開発行為許可と消防水利|意見書交付申請の手引き

開発行為許可と消防水利の基本

一定規模以上の土地で建物を建てるなどの開発を行う際には、「開発行為許可」という手続きが必要になります。この手続きを進める中で、意外なほど重要になるのが「消防水利」に関する消防署との話し合いです。開発によって新しい建物や住民が増えれば、万が一の火事に備える必要が出てきます。そのため、開発行為許可の申請プロセスには、消防との協議が不可欠なステップとして組み込まれているのです。

消防水利とは、火事を消すために使われる水の供給源のことで、皆さんがよく目にする消火栓や、地面の下にある防火水槽などがこれにあたります。これらの設備が十分にないと、いざという時に消防車が消火活動をスムーズに行えません。つまり、開発行為許可における消防との協議は、新たに生まれる街の安全を守るための、とても大切な約束事なのです。

なぜ開発行為許可で消防水利の協議が必要なのか

開発行為許可の手続きと消防水利がなぜ結びついているのか、その根拠は都市計画法という法律にあります。この法律の第32条では、開発行為を行うにあたり、関係する公共施設の管理者から事前に同意を得なければならないと定められています。

そして、火事を消すための消火栓や防火水槽といった消防水利は、道路や水道と同じように「公共施設」の一つと位置づけられています。開発によって新しい街ができると、その分、火災のリスクも増える可能性があります。そこで、地域の消防力が不足しないように、あらかじめ消防署と話し合い、必要であれば新しい消防水利を設けることが法律で求められているのです。これは単なる手続きではなく、安全な街づくりの根幹をなす重要なプロセスといえるでしょう。

参照:都市計画法 | e-Gov法令検索

消防水利とは?主な種類を解説

「消防水利」と聞いても、あまり馴染みがないかもしれません。ここでは代表的な2つの種類について、その役割を簡単にご紹介します。

消火栓
道路の脇などで見かけることがある、地面に設置された蛇口のようなものです。これは地面の下にある水道管と直接つながっており、消防隊がホースをつなぐことで、大量の水を連続して使うことができます。

防火水槽
一見するとマンホールのように見えますが、その下には大きな水槽が埋められており、国の基準では常時貯水量が40立方メートル以上などの条件があります。水道の水が使いにくい場所などで、消防車が水をくみ上げて消火に使います。

開発計画を立てる際には、これらの消防水利が計画地の近くに十分にあるかどうかが、一つの大きなポイントになります。

開発行為許可における消防水利の役割を示した図。開発前の空き地が、開発後には住宅街と消火栓が整備された安全な街になる様子を表している。

消防水利の設置が必要になる基準

それでは、どのような場合に新しい消防水利の設置が必要になるのでしょうか。消防水利には、消防法に基づく国の基準があります。そのうえで、具体的な運用や求められる内容は市町村ごとに異なることがあります。しかし、多くの自治体で共通して重視される判断の目安があります。ご自身の計画が当てはまるかどうか、確認してみましょう。

判断基準1:開発区域の面積

最も基本的な判断基準となるのが、開発を行う土地の「面積」です。土地が広ければ広いほど、そこに建つ建物の数も増え、火災のリスクも高まるため、消防水利の必要性が増します。

面積が大きい開発ほど、消防水利の不足が問題になりやすい傾向があります。ただし、設置の要否や必要な内容は、市町村の運用や周辺の消防水利の状況によって変わります。もちろん、これはあくまで一般的な目安であり、1,000平方メートル以上で協議が必要となる場合や、10,000平方メートルを超える大規模開発ではさらに厳しい基準が設けられることもあります。ご自身の計画地の面積がどのくらいか、まずは把握することが第一歩です。

判断基準2:予定建築物の用途や戸数

面積だけでなく、開発区域内にどのような建物が建つかによっても基準が変わることを説明します。例えば、同じ面積の土地でも、一戸建ての住宅を建てるのと、大規模な商業施設を建てるのとでは、火災のリスクや必要な水の量が変わってきます。

特に住宅地の開発では、建つ家の数などによって、消防署との話し合いが必要になることがあります。また、もう一つ大切なのが、「既存の消防水利からの距離」です。消防水利までの距離は、地域の条件によって基準が変わります。たとえば国の基準では、80メートル、100メートル、120メートル、140メートルといった距離が使われます。計画地が既存の消火栓などから遠い場合は、面積や戸数が基準以下であっても、新たに設置が必要になる可能性があります。開発計画を立てる際は、雨水浸透槽の設置義務とあわせて、周辺の消防水利の位置を事前に確認しておくことが重要です。

消防水利に関する意見書交付申請の流れ

開発行為許可申請を進めるにあたり、消防水利に関する手続きは、主に4つのステップで進んでいきます。特に、自己の業務の用に供するものまたはその他のものを目的とする開発行為許可申請を行う前には、この手続きが必要不可欠です。全体の流れを把握し、計画的に準備を進めましょう。

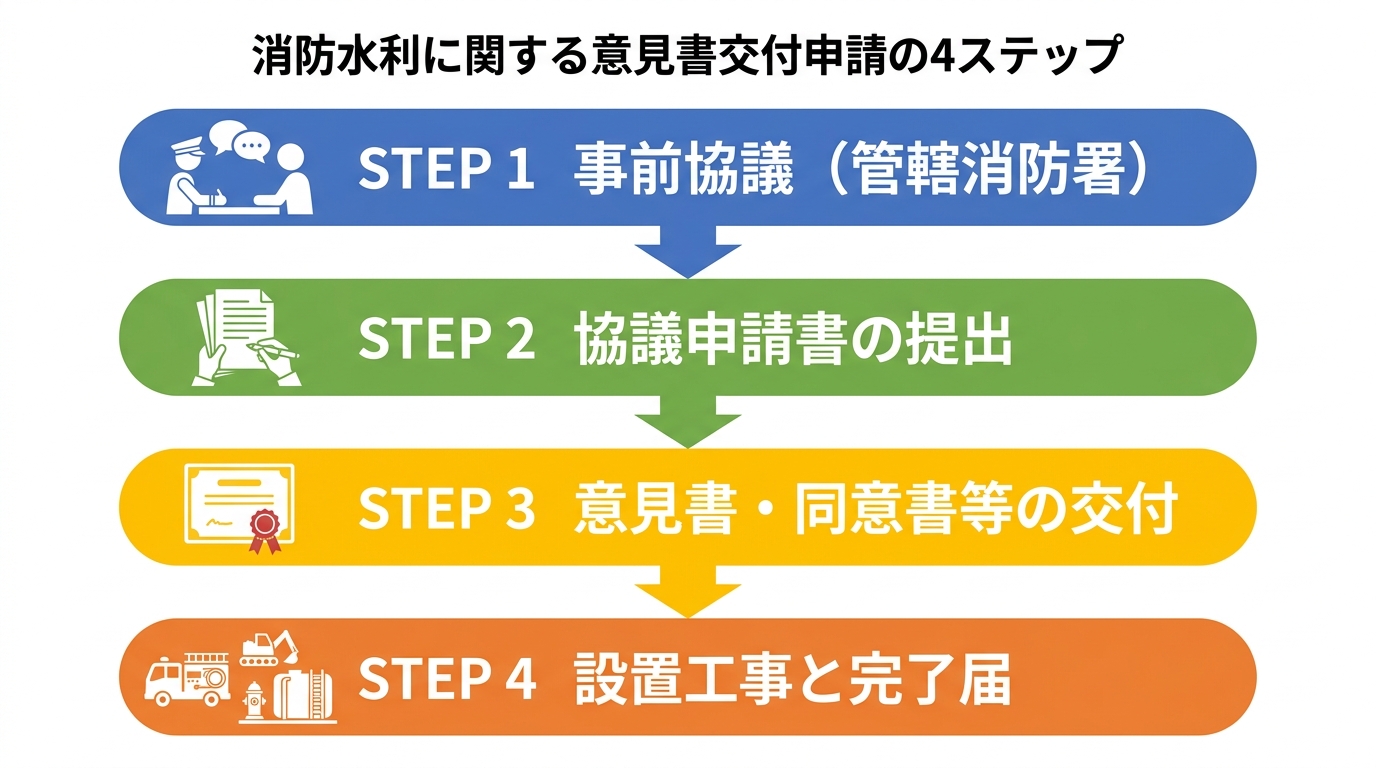

消防水利の意見書交付申請の流れを示す4ステップのフローチャート。事前協議、申請書提出、書類交付、工事・完了届の順で解説されている。

ステップ1:管轄消防署との事前協議

正式な申請書類を提出する前に、必ず行っておきたいのが「事前協議」です。これは、計画の初期段階で、開発計画の概要がわかる図面などを持って、管轄の消防署の担当者に直接相談に行くことを指します。

この事前協議を丁寧に行うことで、「そもそも消防水利の設置が必要なのか」「もし必要な場合、どこに設置すればよいのか」といった点を早期に明らかにすることができます。後になってから「ここに防火水槽が必要でした」と言われて計画が大きく狂ってしまう、といった事態を避けるためにも、このステップは極めて重要です。準備する資料の例としては、以下のようなものが挙げられます。

  • 案内図(場所がわかる地図)
  • 配置図(建物の配置がわかる図面)
  • 計画概要書(どのような開発かまとめた書類)

ステップ2:協議申請書の提出

事前協議の内容が固まった後に行う、正式な「協議申請書」を提出します。これは、「私たちの開発計画について、消防上の問題がないか正式に確認してください」とお願いする書類です。

申請書には、事前協議で確認した内容を反映させた図面などを添付する必要があります。代表的な添付書類は以下の通りです。

提出先は、消防署の警防課など、自治体によって窓口が異なりますので、事前協議の際に確認しておきましょう。

ステップ3:消防からの書類交付(意見書・同意書など)

協議申請書を提出すると、消防署内で審査が行われ、結果が書類として交付されます。この書類が、開発行為許可申請の際に必要となる「消防の同意を得た証明」になります。交付される書類は、主に3つのパターンに分かれます。

  • 意見書・確認書
    計画地周辺に十分な消防水利があり、新たに設置する必要がない場合に交付されます。「この計画について、消防上の問題はありません」という内容の書類です。
  • 同意書
    開発によって既存の消火栓などを撤去する必要がある場合に、その代わりとなる消防水利を設置することに「同意します」という内容の書類です。開発行為許可の申請では、このような同意書が様々な場面で求められます。
  • 協議書
    新たに消防水利の設置が必要な場合に交付されます。設置する消防水利の種類や場所などが記載されており、開発事業者と消防が「この内容で消防水利を設置することに合意しました」という証明になります。

消防水利の設置費用と帰属について

実際に消防水利を設置するとなると、気になるのが費用負担の問題です。ここでは、誰が費用を負担し、設置された施設は誰のものになるのかについて解説します。

消防水利の費用負担と帰属の仕組みを表すイラスト。開発事業者が費用を負担し、完成した消防水利は市町村のもの(帰属)となる関係性を示している。

設置費用は誰が負担するのか

結論から言うと、消防水利の設置にかかる費用は、原則として開発行為を行う事業者(申請者)の負担となります。

これは「原因者負担の原則」という考え方に基づいています。つまり、「開発行為という原因を作ったことで、新たに消防水利の必要性が生じたのだから、その原因を作った人が費用を負担すべき」という考え方です。費用には、設計にかかる費用、工事費、材料費などが含まれ、設置する消防水利の種類や規模によって金額は大きく変わります。

設置した消防水利は誰のものになるのか(帰属)

開発事業者が費用を負担して設置した消火栓や防火水槽は、完成後どうなるのでしょうか。工事が完了した後、設置した施設を誰が管理するかは、都市計画法第32条の協議などで決められます。市町村が管理する形になることもあれば、協議内容によって取り扱いが変わることもあります。

一度帰属すれば、その後の維持や管理は市町村が行ってくれるため、開発事業者が将来にわたって管理の責任を負うことはありません。この帰属の手続きも、開発行為許可の一連の流れの中で行われます。自分で設置したものが、地域の安全を守る公共の財産として活用されていくことになるのです。

まとめ:開発行為許可申請は計画的な準備が大切

この記事では、開発行為許可申請における消防水利の協議について解説しました。この手続きは、単に許可を得るためだけでなく、新しく生まれる街の安全を守るために非常に重要なプロセスです。

ポイントをまとめると、以下のようになります。

  • 開発行為許可では、安全確保のため消防水利に関する協議が不可欠。
  • 設置の要否は、主に「面積(3,000㎡など)」や「戸数(10戸など)」で判断される。
  • 成功の鍵は、計画の早い段階で管轄消防署と「事前協議」を行うこと。
  • 設置費用は原則として開発者の負担だが、完成後は市町村に帰属し、公共の財産となる。

開発行為許可申請は、消防協議以外にも様々な手続きが複雑に絡み合います。もし手続きに不安を感じる場合や、本業に集中しながら効率的に進めたいとお考えの場合は、私たちのような許認可手続きを扱う事務所にご相談いただくのも一つの有効な手段です。計画段階からご相談いただくことで、よりスムーズな進行をサポートできます。
